Matrice effort-impact : 4 quadrants pour décider quoi lancer, planifier ou abandonner

Quand les idées, les demandes clients et les projets s’accumulent, l’urgence prend souvent le pas sur la valeur réelle. La matrice effort-impact remet de l’ordre en comparant le bénéfice attendu d’une action avec les ressources nécessaires pour la réaliser. En quelques minutes, elle aide à décider quoi lancer, planifier, reporter ou abandonner.
La matrice effort-impact, un outil pour choisir avec méthode
La matrice effort-impact, aussi appelée matrice impact/effort ou gain/effort, est un outil visuel de priorisation. Chaque tâche, solution ou projet est placé sur un graphique selon deux critères : l’impact potentiel et l’effort requis. L’objectif n’est pas de produire une vérité mathématique parfaite, mais de rendre les arbitrages explicites et comparables.
Testez vos connaissances : Matrice Effort-Impact
Elle est particulièrement utile lorsqu’une équipe dispose de ressources limitées, doit gérer un portefeuille de projets ou cherche à réduire les actions chronophages à faible valeur ajoutée. Un manager peut l’utiliser lors d’une revue des priorités, une équipe produit pour choisir des fonctionnalités et un service marketing pour organiser son plan d’action. Le support peut être très simple : papier, post-it, tableau blanc, Excel ou outil collaboratif.
Ne pas confondre impact, effort et urgence
L’impact correspond au résultat attendu si l’action réussit : progression vers un objectif stratégique, amélioration de l’expérience client, hausse des revenus, réduction d’un risque ou diminution d’un irritant interne. L’effort recouvre le temps, le budget, les compétences, la complexité technique, la coordination et la conduite du changement nécessaires.
L’urgence, elle, n’apparaît pas naturellement dans la matrice. Une demande urgente peut avoir un faible impact ; inversement, un chantier structurant peut être important sans devoir démarrer demain. Si le délai est déterminant, ajoutez-le comme critère de décision ou traitez d’abord les contraintes non négociables. La matrice classe donc la valeur et l’effort, mais ne remplace pas le jugement professionnel.
Lire les 4 quadrants et décider de la suite

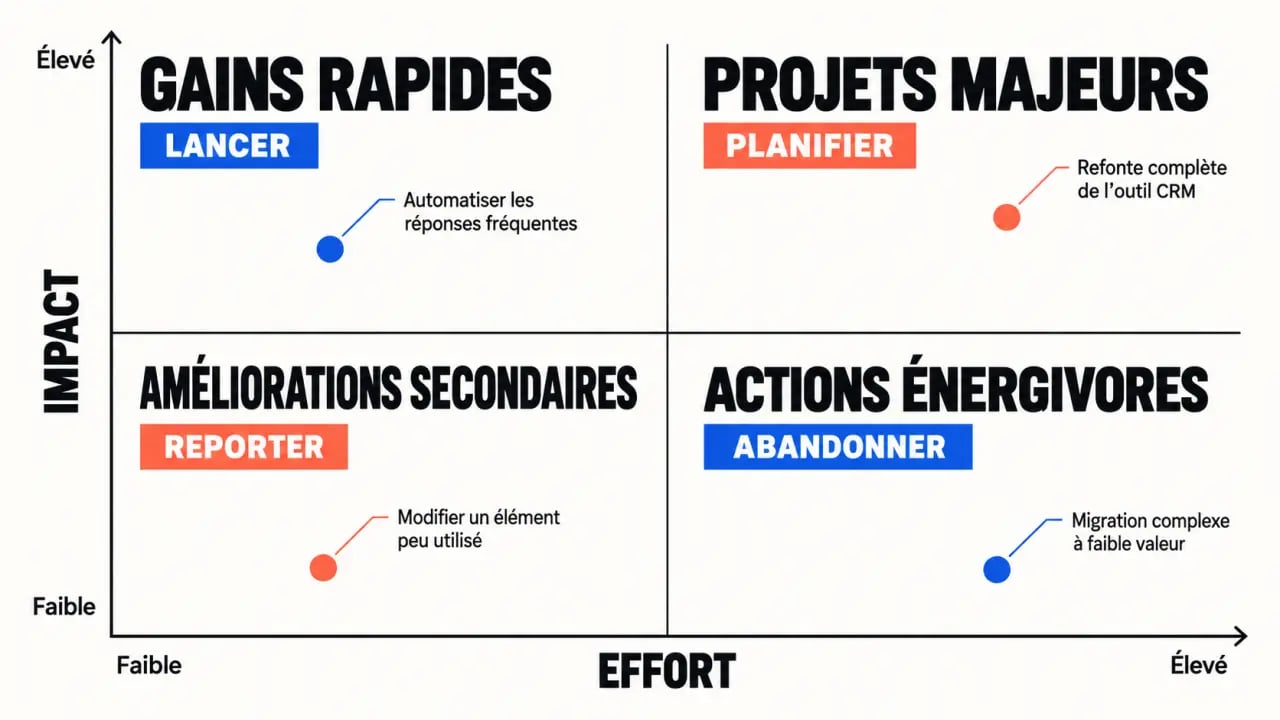

L’axe horizontal représente généralement l’effort, de faible à élevé. L’axe vertical représente l’impact, de faible à élevé. Le croisement de ces deux axes fait apparaître quatre zones, chacune associée à une décision différente.

| Position dans la matrice | Lecture | Décision recommandée |
|---|---|---|
| Impact élevé, effort faible | Gain rapide ou quick win | Lancer rapidement et suivre le résultat. |
| Impact élevé, effort élevé | Projet majeur ou stratégique | Planifier, budgéter et découper en étapes. |
| Impact faible, effort faible | Amélioration secondaire | Déléguer, traiter plus tard ou regrouper. |
| Impact faible, effort élevé | Action énergivore à faible retour | Abandonner, simplifier ou réévaluer. |
Les gains rapides ne doivent pas envahir l’agenda
Les quick wins sont séduisants, car ils créent rapidement un résultat visible. Simplifier un formulaire dont 60 % des prospects abandonnent le parcours peut, par exemple, devenir prioritaire si la simplification laisse prévoir une augmentation des conversions de 40 %. Mais enchaîner uniquement les gains rapides peut faire oublier les transformations nécessaires. La matrice sert aussi à réserver de la capacité aux projets stratégiques et à éviter de multiplier les actions en parallèle.
Un projet majeur mérite d’être découpé
Un projet à fort impact et effort élevé ne doit pas être écarté : il doit être conçu comme un investissement. Décomposez-le en phases, livrables ou expérimentations. Certaines étapes peuvent alors basculer dans la zone des gains rapides. Un diagramme de Gantt aide ensuite à organiser les dépendances, les responsables et les échéances. Cette décomposition facilite aussi l’estimation du budget et la vérification progressive des résultats.
Construire une matrice effort-impact fiable en équipe
Une matrice utile repose moins sur son dessin que sur la qualité de l’évaluation. Voici une méthode simple à appliquer en atelier, sur tableau, avec des post-it ou dans un outil collaboratif. Les participants doivent comparer des éléments de taille comparable, faute de quoi une micro-action risque d’être évaluée face à un programme complet.
Créer et annoter un nuage de points dans Excel — Découvrez comment créer un graphique en nuages de points ou en courbes dans Excel et ajouter des titres aux axes pour mieux présenter vos données.
- Inventoriez les options. Listez les actions comparables : tâches, fonctionnalités, projets d’amélioration ou solutions possibles. Évitez de mélanger une micro-action et un programme de transformation sans les décomposer.
- Définissez les critères. Pour l’impact, retenez par exemple l’alignement stratégique, les bénéfices financiers, l’expérience client ou collaborateur et la réduction des risques. Pour l’effort, examinez la durée, le budget, les ressources, la complexité et la résistance au changement.
- Notez chaque élément. Une échelle de 1 à 10 est pratique : 1 signifie faible, 10 très élevé. L’important est que tous les participants partagent la même définition des notes. Si les estimations sont incertaines, notez aussi cette incertitude dans les échanges plutôt que de donner aux scores une précision excessive.
- Positionnez et arbitrez. Utilisez les scores moyens obtenus collectivement, puis discutez les écarts importants. La conversation est souvent plus précieuse que la position exacte d’un point. Elle révèle les hypothèses, les dépendances et les contraintes oubliées.
- Transformez la carte en décisions. Désignez un responsable, une prochaine étape et un indicateur de résultat pour les actions retenues. Une matrice sans décision ni suivi reste un simple inventaire visuel.
Lors d’un atelier de 2 à 3 heures, demandez aux parties prenantes de noter d’abord individuellement avant de révéler les scores. Cette précaution réduit le biais d’autorité : la personne la plus influente ne doit pas fixer seule la valeur d’une initiative. En cas de désaccord, documentez l’hypothèse plutôt que de forcer un consensus artificiel. Vous pouvez ensuite revoir les notes lorsque de nouvelles informations apparaissent, par exemple après un retour utilisateur ou une estimation technique.
Imaginez une ardoise de restaurant : elle ne contient pas tous les plats possibles, mais les choix que la cuisine peut réellement produire aujourd’hui avec les ingrédients disponibles. La matrice joue le même rôle pour une équipe. Elle oblige à distinguer les idées séduisantes des décisions réalisables, à voir la capacité comme une ressource finie et à assumer ce qui reste hors du menu de la période. Elle aide ainsi à limiter le nombre d’actions lancées simultanément.
Exemple : prioriser les améliorations d’un service client
Une équipe de 50 personnes identifie 12 projets d’amélioration. Parmi eux, l’automatisation de réponses aux 10 questions les plus fréquentes couvre 40 % des tickets : son impact est élevé et son effort peut rester modéré si la base de connaissances existe déjà. Elle se place donc parmi les gains rapides et mérite un lancement prioritaire.
La refonte complète de l’outil de relation client peut aussi avoir un impact élevé, mais mobilise des équipes techniques, des utilisateurs métiers et un budget important. C’est un projet majeur à cadrer, avec une feuille de route et des jalons. À l’inverse, changer la couleur d’un élément interne peu utilisé relève d’une amélioration mineure. Enfin, développer une fonctionnalité complexe demandée par seulement 5 % des utilisateurs, alors que des irritants touchent 80 % d’entre eux, doit être réévalué. La comparaison ne suffit pas à elle seule : il faut aussi vérifier les dépendances et les contraintes du service.
Créer la matrice dans Excel et l’actualiser
Excel suffit pour construire un modèle réutilisable. Créez un tableau avec trois colonnes : nom de l’action, score d’effort et score d’impact. Sélectionnez les deux colonnes de scores, puis insérez un nuage de points. L’effort doit être placé sur l’axe horizontal et l’impact sur l’axe vertical. Ajoutez les noms des actions dans les cellules afin de pouvoir les afficher comme étiquettes.
Pour une notation sur 10, réglez les deux axes de 0 à 10 et faites-les croiser à 5. Ce réglage sert d’exemple de seuil : adaptez-le si les notes de l’équipe se concentrent dans une zone ou si les critères du projet imposent une autre séparation. Ajoutez ensuite les étiquettes de données depuis les cellules contenant les noms des actions. Les quatre zones deviennent immédiatement lisibles. Une couleur ou un symbole peut signaler le statut : à lancer, à planifier, à reporter ou à abandonner.
La matrice reste une photographie des priorités, non un plan figé. Révisez-la après un changement de budget, l’arrivée d’une dépendance, un retour utilisateur ou la mesure des premiers résultats. Associez chaque action lancée à un KPI : délai de traitement, taux de conversion, volume de tickets ou coût évité. Vous vérifierez ainsi si l’impact estimé se concrétise et améliorerez progressivement vos futures décisions. Une revue régulière permet aussi de repositionner les actions qui ont changé d’effort, de valeur ou de priorité.
