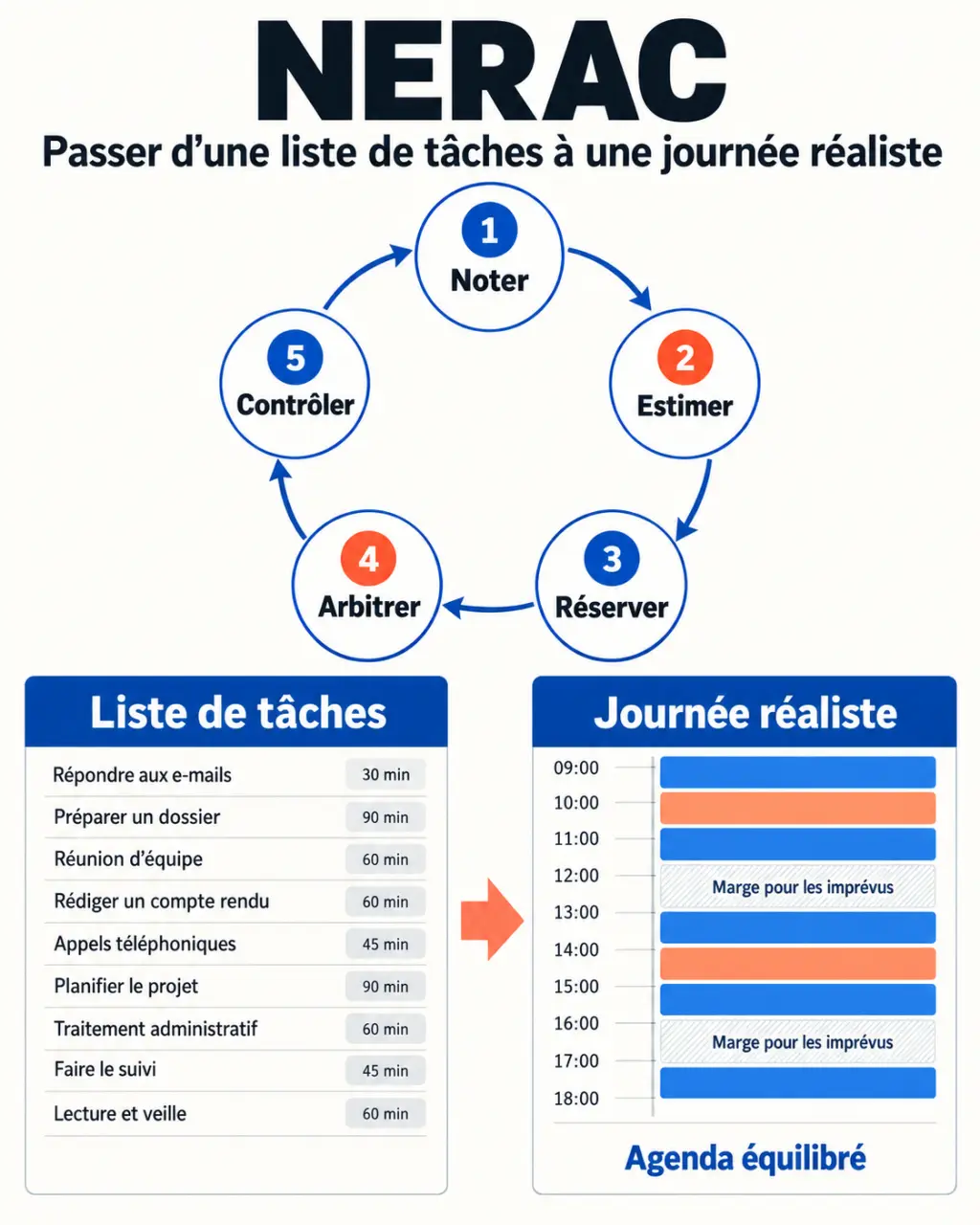

Méthode NERAC : un planning réaliste plutôt qu’une liste interminable

Une liste de tâches ne dit pas si tout peut tenir dans votre journée. La méthode NERAC ajoute ce qui lui manque : une estimation des durées, une place pour les imprévus et un choix explicite des priorités. Elle repose sur cinq actions : Noter, Estimer, Réserver, Arbitrer et Contrôler. Son intérêt n’est pas de vous faire travailler davantage, mais de construire un programme réalisable, puis de l’ajuster à ce qui se passe réellement.
Passer des tâches en tête à une charge de travail visible
La méthode NERAC est un outil de gestion du temps qui relie les tâches à accomplir au temps dont vous disposez. Contrairement à une simple liste, elle oblige à confronter vos intentions à votre capacité réelle. Une journée déjà occupée par des rendez-vous ne peut pas accueillir autant de travail individuel qu’une journée sans réunion.
Elle convient notamment aux salariés, indépendants, étudiants ou managers qui jonglent entre travail de fond, échéances et sollicitations. Elle peut aussi servir dans la vie personnelle pour organiser des démarches administratives ou préparer un déménagement. Le principe reste identique : rendre les engagements visibles avant de remplir l’agenda.
Les cinq étapes forment une boucle plutôt qu’une procédure rigide. Vous notez les actions, estimez leur durée, réservez une marge, arbitrez ce qui mérite une place aujourd’hui, puis contrôlez le résultat. Le contrôle prépare la planification suivante : une durée mal évaluée devient une information utile, pas un motif de culpabilité.
Pour commencer, un carnet ou un tableur suffit. L’essentiel est de disposer d’un point de collecte unique. Si les tâches restent dispersées entre courriels, messages et notes volantes, le risque d’oubli persiste, même avec un agenda bien rempli.
Préparer une journée qui laisse de la place au réel
Noter des actions précises, puis estimer leur durée
Inscrivez tout ce qui demande une action, sans chercher immédiatement à classer. Reformulez ensuite les intitulés trop vagues. « Dossier client » ne permet ni de démarrer ni d’estimer un effort ; « vérifier les montants et envoyer le devis au client » donne un résultat identifiable. Décomposez les projets en actions suffisamment petites pour être planifiées.

Attribuez ensuite une durée à chaque action. Incluez les préparatifs nécessaires : retrouver un document, réunir des informations ou relire avant l’envoi. Pour une tâche inconnue, gardez une estimation provisoire et signalez l’incertitude. L’objectif est d’obtenir un ordre de grandeur exploitable, pas de prédire chaque minute.
Réserver une marge avant d’arbitrer
Commencez par retirer du temps disponible les rendez-vous, pauses et engagements fixes. Préservez ensuite une réserve pour les interruptions et les dépassements. Son ampleur dépend de votre activité : un poste très sollicité exige davantage de souplesse qu’une matinée de travail isolé. Il n’existe pas de proportion universelle à appliquer aveuglément.
Pensez à cette réserve comme à la mousse qui protège un objet dans un colis : elle n’est pas du volume perdu, elle absorbe les chocs. Dans votre planning, ces espaces tampons évitent qu’un appel prolongé fasse déborder toutes les tâches suivantes. Leur intérêt est aussi de limiter les changements de contexte précipités : vous pouvez terminer proprement une action avant de passer à la suivante.
Arbitrez enfin les tâches qui entrent dans le temps restant. Examinez l’échéance, les conséquences d’un retard, l’importance du résultat et les éventuelles dépendances. Une demande récente n’est pas automatiquement prioritaire. Si tout ne tient pas, choisissez explicitement de reporter, déléguer, simplifier ou renégocier plutôt que d’empiler silencieusement les engagements.
Un tableau NERAC pour transformer les intentions en décisions
Vous pouvez reproduire ce modèle sur papier ou dans un tableur, avec une colonne par lettre et une ligne par tâche. Les durées ci-dessous sont des exemples fictifs, destinés à montrer le fonctionnement de la méthode, et non des temps de référence.
| N — Noter | E — Estimer | R — Réserver | A — Arbitrer | C — Contrôler |
|---|---|---|---|---|
| Finaliser et envoyer un devis | 45 minutes | Marge commune du matin | À terminer avant midi | 55 minutes ; relecture sous-estimée |
| Préparer la réunion du lendemain | 30 minutes | Marge commune du matin | Après le devis | 30 minutes ; terminé |
| Trier les archives du projet | 40 minutes | Pas de réserve supplémentaire | Reporté à un créneau dédié | Nouvelle date à fixer |
La réserve peut être commune à une demi-journée ou à une journée : inutile de la compter plusieurs fois parce qu’elle apparaît sur plusieurs lignes. Dans cet exemple, le devis absorbe une partie de la marge sans imposer de décaler automatiquement la préparation de réunion.
Le tableau prépare les décisions ; l’agenda leur attribue une place. Après l’arbitrage, bloquez les créneaux nécessaires pour les actions retenues. Conservez les tâches reportées dans une liste distincte, avec une date de réexamen lorsque c’est utile. Vous éviterez ainsi de recopier chaque matin une liste impossible à terminer.
En équipe, ajoutez si nécessaire le responsable et la dépendance bloquante. Une tâche peut sembler courte tout en nécessitant une validation extérieure : distinguez alors votre temps de travail du délai d’attente.
Contrôler sans transformer l’organisation en travail supplémentaire
En fin de journée, comparez le prévu et le réalisé. Un auto-pointage simple suffit : notez le temps effectivement consacré aux principales activités et les interruptions significatives. Inutile de chronométrer chaque geste si cela devient contraignant. Cherchez surtout à comprendre les écarts récurrents.
- Une tâche a dépassé : fallait-il inclure une recherche, une relecture ou une difficulté technique ?
- Une tâche n’a pas démarré : était-elle trop vague, bloquée ou moins prioritaire que prévu ?
- La réserve a été épuisée : les sollicitations étaient-elles exceptionnelles ou habituelles ?
- Une action revient chaque jour : faut-il la découper, la supprimer ou lui attribuer un vrai créneau ?
La méthode peut alléger la charge mentale en clarifiant ce qui est prévu et ce qui ne l’est pas. Elle ne supprime toutefois ni une surcharge structurelle ni des délais incompatibles. Si les obligations dépassent régulièrement votre capacité, le tableau sert surtout à rendre le problème visible et à discuter des priorités avec les personnes concernées.
Son autre limite est le surpilotage. Trop de colonnes, de catégories ou de vérifications peuvent rendre le système plus lourd que le travail lui-même. Gardez uniquement les informations qui vous aident à décider et ajustez vos estimations progressivement.
Associer NERAC au bon outil, sans multiplier les méthodes
NERAC organise l’ensemble de la journée, mais ne répond pas seule à toutes les difficultés. D’autres approches peuvent compléter une étape précise, à condition de ne pas créer plusieurs systèmes concurrents.
- La matrice d’Eisenhower aide à arbitrer en distinguant urgence et importance. Elle éclaire le choix, mais ne vérifie pas à elle seule que les tâches tiennent dans l’agenda.
- La technique Pomodoro structure les périodes de concentration et les pauses. Elle intervient surtout pendant l’exécution des actions déjà retenues.
- Le blocage de temps dans l’agenda transforme les priorités en créneaux concrets. NERAC lui apporte l’estimation préalable, la réserve et le bilan.
Pour démarrer, choisissez une journée ordinaire et un support simple. Notez vos actions, estimez-les, préservez une marge et ne planifiez que ce qui tient réellement. Le soir, corrigez une estimation ou une décision. Un planning utile n’est pas celui qui remplit toutes les cases, mais celui qui vous permet de choisir sans devoir tout recommencer au premier imprévu.
